Introducción
La instalación de una cancha de pádel es un proceso técnico que requiere planificación, precisión y experiencia. Aunque el tiempo puede variar ligeramente según las condiciones específicas del proyecto, en general, el montaje de una cancha se completa en 7 días. Este plazo no incluye la preparación de la placa de concreto, que debe estar lista antes de iniciar. A continuación, desglosamos cada etapa del proceso para que sepas exactamente qué esperar y puedas planificar tu proyecto de manera eficiente.¿Está evaluando construir una cancha de pádel? En Comando Construcciones fabricamos e instalamos la cancha completa — estructura metálica, vidrio templado, césped e iluminación — llave en mano en toda Colombia.
Día 1 y 2: Instalación de la estructura metálica
La estructura metálica es el esqueleto que da forma a la cancha y soporte a los vidrios y mallas. Procedimiento:- Replanteo del espacio de la cancha:
- Se delimita el espacio que debe tener la cancha y se trazan los 20 x 10 metros sobre la placa de concreto.
- Montaje de los parales:
- Se colocan y fijan los parales y los travesaños horizontales, siguiendo el diseño reglamentario.
- Cada elemento se asegura firmemente a la placa de concreto mediante anclajes de alta resistencia.
- Ajustes y nivelación:
- Se verifican las alineaciones y niveles para garantizar la estabilidad y correcta disposición de la estructura.

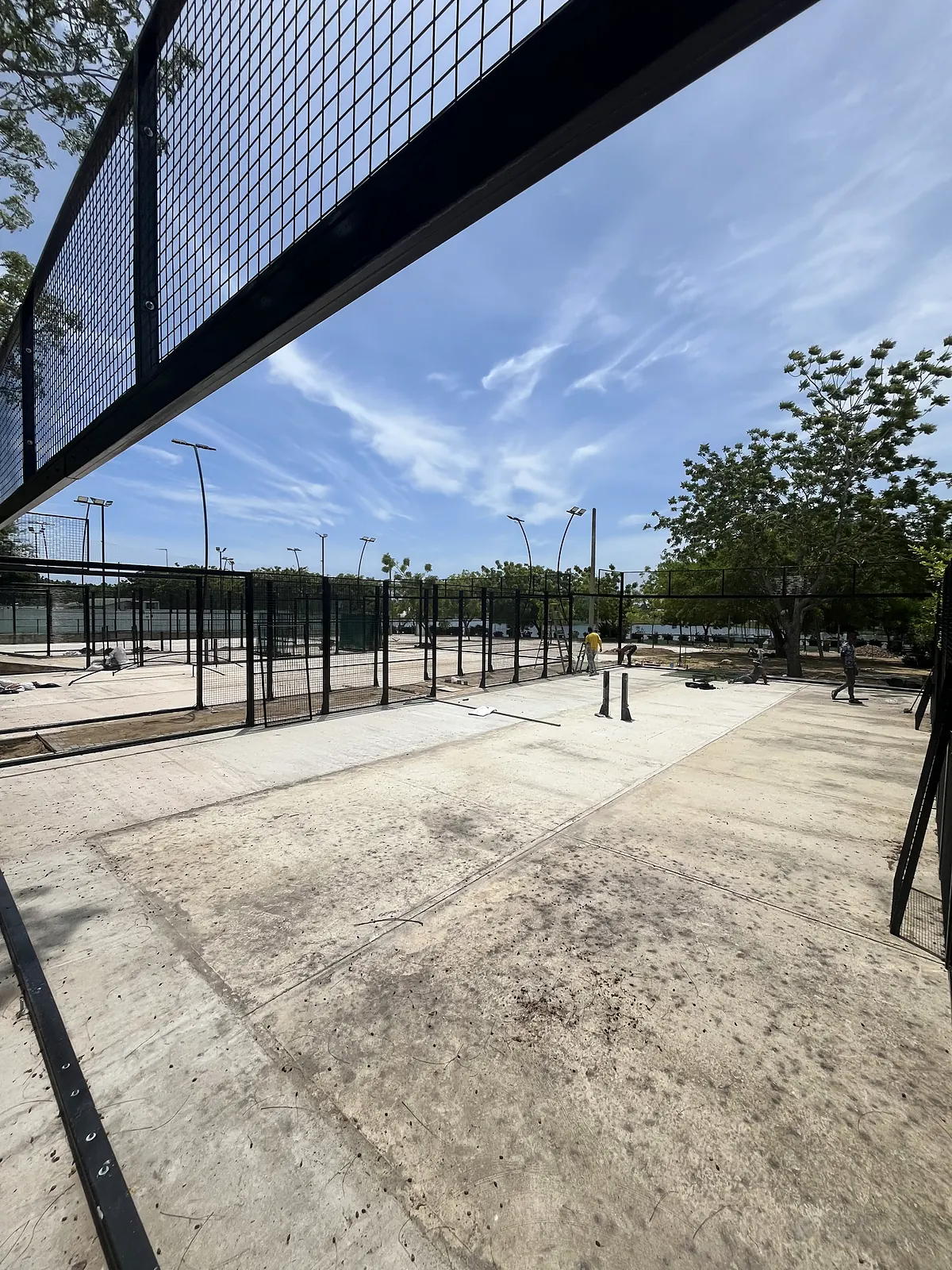

- Montaje de las rejas mallas:
- Se instalan las mallas con tornillería ajustados a los parales y travesaños instalados.

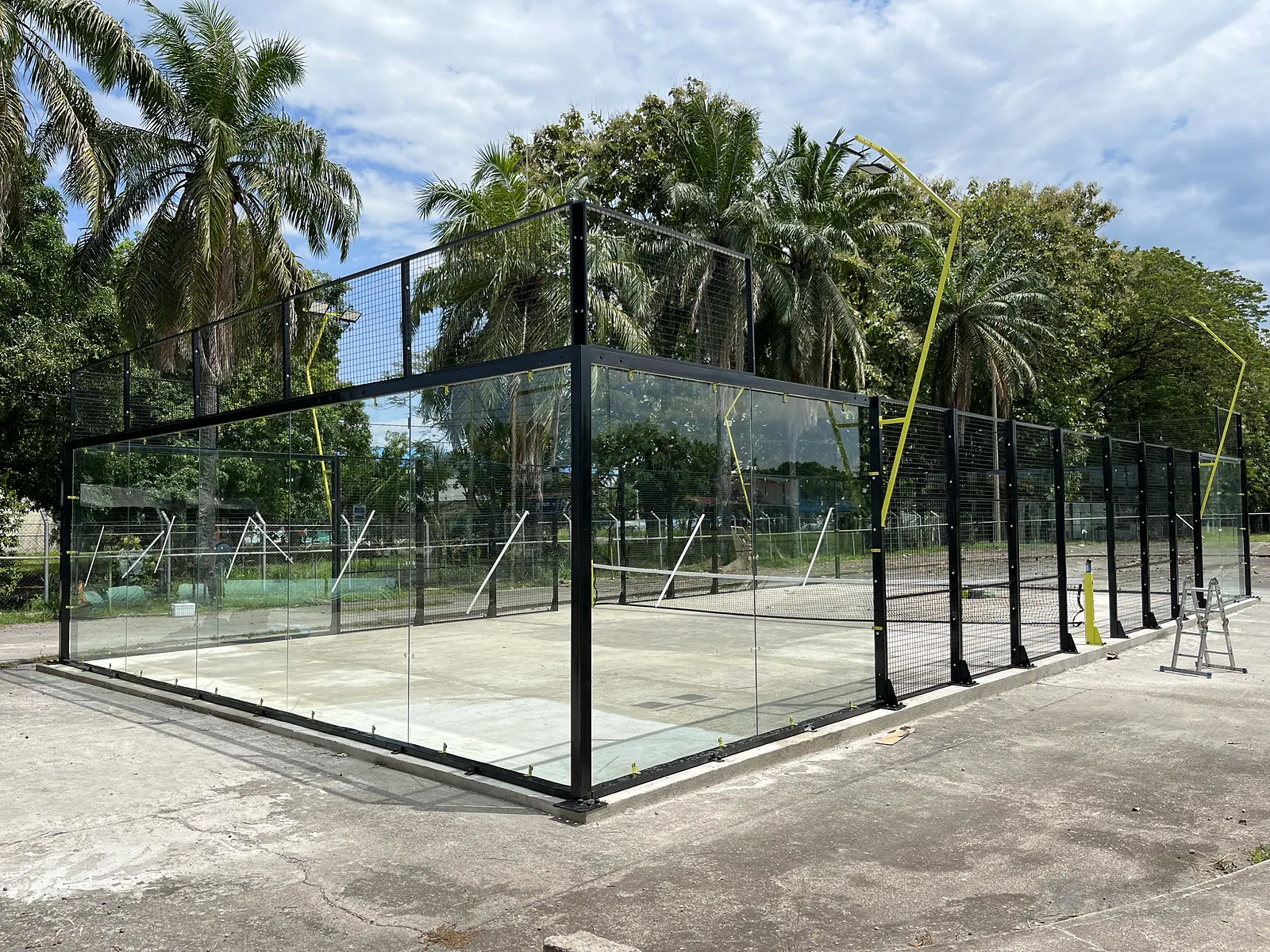

Día 3 y 4: Instalación de los vidrios
Los vidrios templados son un elemento clave en las canchas de pádel, aportando seguridad y funcionalidad. Procedimiento:- Preparación de los vidrios:
- Cada módulo de vidrio templado de 10 o 12 mm de espesor es revisado para asegurarse de que no tenga daños ni imperfecciones.
- Revisar que el avellanado de las perforaciones coincida perfectamente con los empaques a utilizar.
- Fijación a la estructura:
- Se instalan los vidrios utilizando tornillería de acero inoxidable, casquillos de PVC y empaques de neopreno para evitar el contacto directo entre el vidrio y el metal.
- Se verifica que las juntas sean uniformes y que los vidrios queden perfectamente alineados.
Día 5 y 6: Instalación del césped sintético

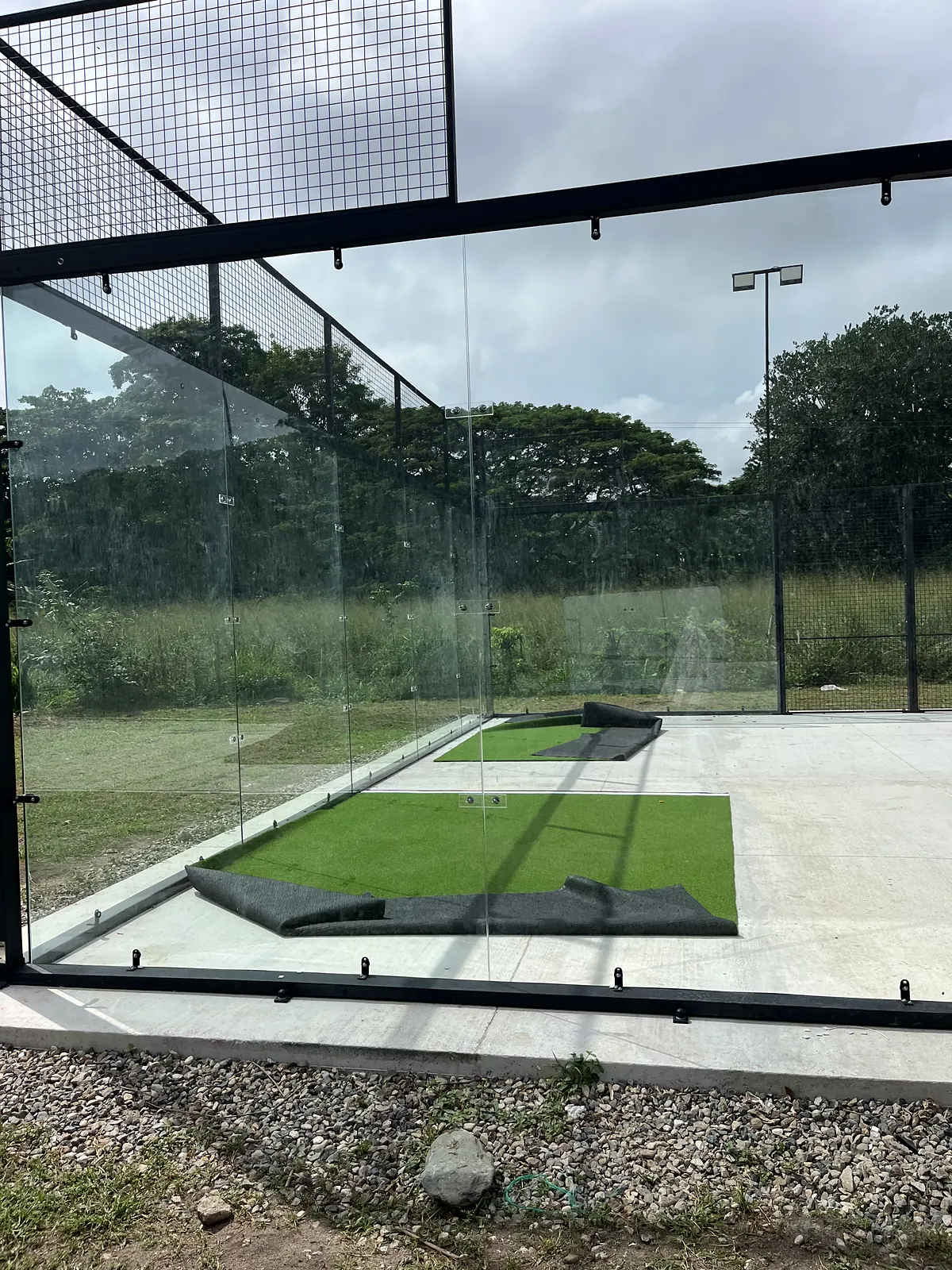

El césped artificial es fundamental para garantizar una superficie adecuada para el juego. Procedimiento:- Colocación de los rollos de césped:
- Los rollos de césped artificial se desenrollan y ajustan en la superficie de la cancha.
- Se realizan los cortes necesarios tanto de los rollos como de las cintas de delimitación.
- Unión y pegado:
- Las uniones se realizan con geotextil y pegante especial, asegurando una superficie continua y sin irregularidades.
- Distribución de arena:
- Se añade arena de silicio para fijar las fibras, mantener la verticalidad y mejorar las propiedades de juego.
Día 7: Revisión y ajustes finales
El último día se dedica a asegurar que todo esté en perfectas condiciones. Procedimiento:- Revisión general:
- Se inspecciona la estructura metálica, los vidrios, el césped y las uniones para garantizar la calidad de la instalación.
- Ajuste de la red:
- Se instala la red, asegurando la tensión y altura adecuadas (0.88 m en el centro y 0.92 m en los extremos).
- Iluminación:
- Se instalan los 8 reflectores que lleva la cancha y se realiza su conexión a la energía eléctrica.
- Limpieza:
- Se realiza una limpieza final para entregar la cancha en condiciones óptimas.
